Page 392 - 无锡年鉴2022
P. 392
无锡年鉴
【凤翔北路快速化改造工程】 该工 【广运路改扩建工程】 该工程南起 主干路,项目总投资 2.93 亿元(尚未
程南起广石西路,主线快速路以高架 兴源北路,北至民丰路,全长 850 米, 决算批复)。该工程建设单位为无锡
形式依次上跨北环路(342 省道 /312 宽 13 ~ 18 米,双向 2 车道,为城市支 市公共工程建设中心,设计单位为无
国道)、天一路、沪宁高速、锡北运河、 路,其中下穿沪宁铁路通道长 165 米、 锡市政设计研究院有限公司,施工单
中惠大道、政和大道、堰新路、堰玉东 宽 13 米,项目总投资 0.83 亿元(尚未 位为江苏新路德建设有限公司,监理
路、堰裕路后落地,止于堰丰路,全 决算批复)。该工程建设单位为无锡 单位为苏州市天和工程管理咨询有
长 10.3 千 米,宽 44 ~ 68 米。 主 线 市公共工程建设中心,设计单位为无 限公司。工程于 2020 年 6 月开工,
高架为城市快速路,双向 6 车道;地 锡市政设计研究院有限公司、中铁第 2021 年 12 月通车。该新建道路命
面道路为城市主干路,双向 4 ~ 6车 四勘察设计院集团有限公司,施工单 名为通益路。
道;全线共设置上下匝道 10 对,项目 位为中铁二十四局集团上海铁建工
总投资 52.82 亿元(尚未决算批复)。 程有限公司,监理单位为北京铁城建 【迎龙路(学前西路—清扬路)工
该工程建设单位为无锡市公共工程 设监理有限责任公司。工程于 2019 程】 该工程东起清扬路,西至学前
建设中心,设计单位为上海市政工程 年 6 月开工,2021 年 2 月通车。 西路,全长 1.1 千米,宽 30 米,双向
设计研究总院(集团)有限公司、无 4 车道,为城市次干路,项目总投资
锡市政设计研究院有限公司、中铁大 【新惠路改造工程】 该工程东起通 1.57 亿元(尚未决算批复)。该工程
桥勘测设计院集团有限公司,施工单 惠西路,西至石门路,全长 1.7 千米, 建设单位为无锡市城市重点建设项
位为中铁四局集团有限公司、无锡交 宽 24 米,双向 2 车道,为城市支路, 目管理中心,设计单位为无锡市政设
通建设工程集团有限公司、中南无锡 项目总投资 6.99 亿元(尚未决算批 计研究院有限公司,施工单位为无锡
路桥集团股份有限公司、无锡市第二 复)。该工程建设单位为无锡市公共 交通建设工程集团有限公司,监理
市政工程有限公司、中铁大桥局集团 工程建设中心,设计单位为无锡市政 单位为无锡市市政建设咨询监理有
有限公司、中铁二十四局集团有限公 设计研究院有限公司,施工单位为江 限公司。工程于 2021 年 6 月开工,
司、无锡大诚建设有限公司、无锡市 苏江南路桥工程有限公司,监理单位 2021 年 12 月通车。
市政设施建设工程有限公司,监理单 为无锡市市政建设咨询监理有限公
位为江苏华宁工程咨询有限公司、中 司。工程于 2020 年 6 月开工,2021 【广石西路黄石大桥接线工程】 该
铁武汉大桥工程咨询监理有限公司、 年 6 月通车。 工程位于黄石大桥西侧,与已建成的
江苏交通工程咨询监理有限公司、无 钱皋路呈“T”型相接,全长 400 米,
锡市市政建设咨询监理有限公司。 【通沙路北段新建工程】 该工程南 宽 43.5 米,双向 6 车道,为城市主干
工程于 2018 年 8 月开工,2021 年 2 起江海东路,北至广瑞路,全长 1.2 路,项目总投资 0.31 亿元(尚未决算
月通车。 千米,宽 40 米,双向 6 车道,为城市 批复)。该工程建设单位为无锡市城
市重点建设项目管理中心,设计、监
理单位为江苏中设集团股份有限公
司,施工单位为无锡市第三市政建设
工程有限公司。工程于 2021 年 4 月
开工,2021 年 12 月通车。
(市城市重点建设项目管理中心)
城市公共交通
【城市公交】 2021 年,无锡市持续推
进公交、地铁“两网融合”发展,围绕
公共交通换乘优惠政策,制定公交线
网优化调整方案,新辟、优化公交线
路 38 条,新增、更新新能源公交车辆

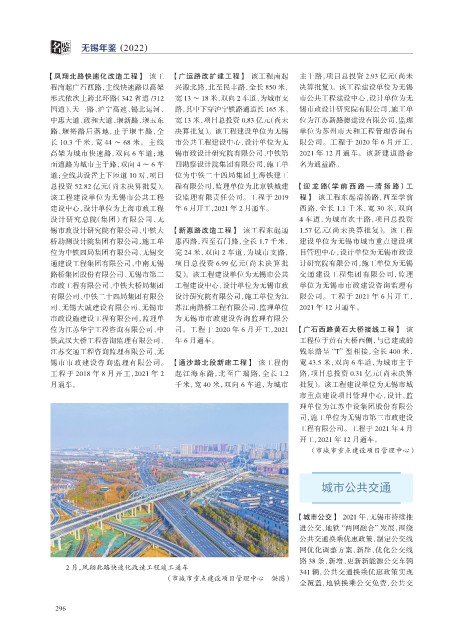

2 月,凤翔北路快速化改造工程竣工通车
341 辆,公共交通换乘优惠政策实现
(市城市重点建设项目管理中心 供图)
全覆盖,地铁换乘公交免费,公共交
296
